Дома то вообще построят с таким раскладом???
Регистрация / Авторизация
Написать комментарий к посту
Взыскивать скорее всего уже не с кого будет. У Красзапада долгов несколько десятков миллионов. Счета арестованы, подрядчикам давно уже по долгам не платит.
Какие продвижения по стройке, есть новые фото внутренней отделки? Внешне дома пока выглядят также, мало что изменилось. Будут ли зашивать фасады домов до конца в этом году?
Конечно "ерунда" на год позже получить квартиру ...
Такую ерунду нужно лечить обращением в суд и взысканием неустойки за просрочку сдачи дома, причем в массовом порядке, что бы не было желания в будущем повторять подобное.
Такую ерунду нужно лечить обращением в суд и взысканием неустойки за просрочку сдачи дома, причем в массовом порядке, что бы не было желания в будущем повторять подобное.
Ну что поделать, я считаю, главное чтобы построили и мы счастливо жили в своих квартирах, а остальное ерунда! :)
Здравствуйте соседи. 20-го в очередной раз был на экскурсии в 1-м корпусе. Случайно наткнулся на топик про дом № 15а, решил отписаться по поводу уведомлений, нарушая пункт 4.1.7 ДДУ "Застройщик" так и не соизволил уведомить о изменениях и направить предложение о изменении условий.
Нет, мне ничего не пришло... Если просрочка будет, я думаю, ничего страшного, главное чтобы качество не страдало :)
Кому нибудь приходили письма на заключение доп.соглашения с продлением сроков? или Рифт в одностороннем порядке условия договора меняет?
Спасибо за информацию, Вадим! Будь добр, ссылочку пожалуйста!:) похоже, не избежать суда с застройщиком... Печально...
http://24stroi.ru/rift/deklaracii/izmeneniya_ot_15102015_g/
Спасибо за информацию, Вадим! Будь добр, ссылочку пожалуйста!:) похоже, не избежать суда с застройщиком... Печально...
на сайте РИФТ опубликованы изменения к проектной декларации - итог сроки сдачи дома перенесены на 1 год 3 квартал 2016 года
ИЗМЕНЕНИЯ от 15.10.2015 г.
К ПРОЕКТНОЙ ДЕКЛАРАЦИИ по объекту: «Жилой дом с инженерным обеспечением №15а «корпус 1 и корпус 2» реализации проекта: Срок ввода в эксплуатацию жилого дома № 15а (корпус1 и корпус2) – III квартал 2015 года» заменить словами «Этапы и сроки реализации проекта: срок ввода в эксплуатацию 1-го этапа – Жилой дом № 15А, корпус 1 – II квартал 2016 года; срок вода в эксплуатацию 2-го этапа – Жилой дом № 15А, корпус 2 – III квартал 2016 года».
Добро пожаловать в долгострой.
ИЗМЕНЕНИЯ от 15.10.2015 г.
К ПРОЕКТНОЙ ДЕКЛАРАЦИИ по объекту: «Жилой дом с инженерным обеспечением №15а «корпус 1 и корпус 2» реализации проекта: Срок ввода в эксплуатацию жилого дома № 15а (корпус1 и корпус2) – III квартал 2015 года» заменить словами «Этапы и сроки реализации проекта: срок ввода в эксплуатацию 1-го этапа – Жилой дом № 15А, корпус 1 – II квартал 2016 года; срок вода в эксплуатацию 2-го этапа – Жилой дом № 15А, корпус 2 – III квартал 2016 года».
Добро пожаловать в долгострой.
Здорово! :) спасибо за фотографии! :) поднимают настроение! :) главное, чтобы качество сделали, а так можно и подождать! Однозначно еще одну возьму квартиру... Главное чтобы сделали и сдали качественно!

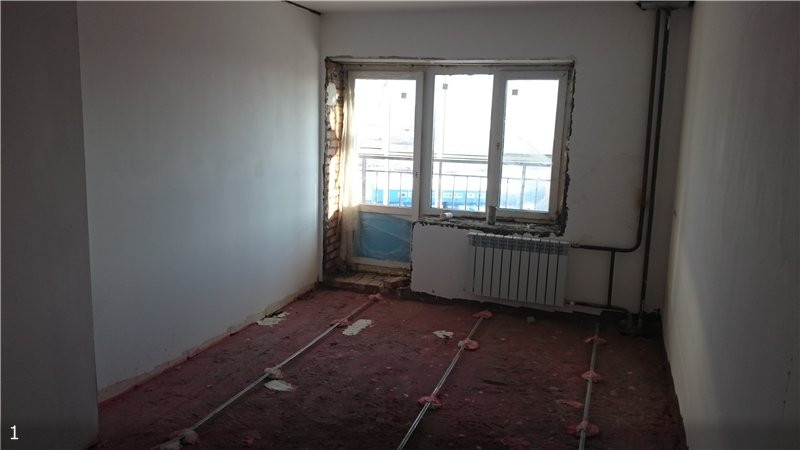

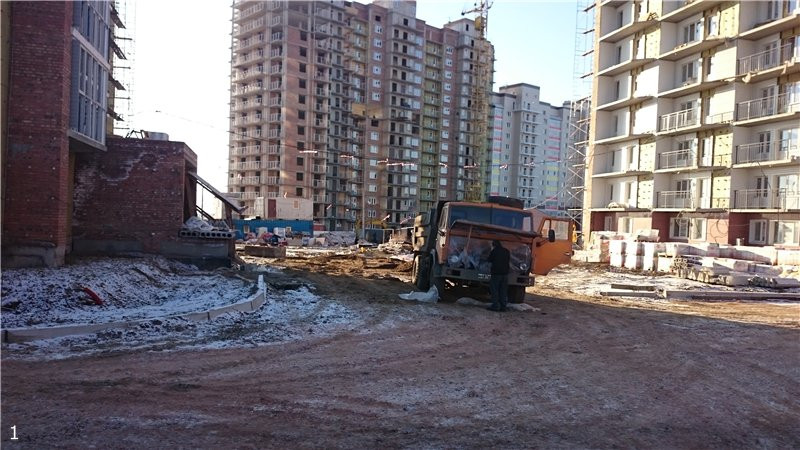

04/11/15 пытаются успеть сделать благоустройство двора, вывозят лишний грунт, отсыпают гравием двор расставляют бордюрные камни, несмотря на выпавший снег хотят положить первый слой асфальта.

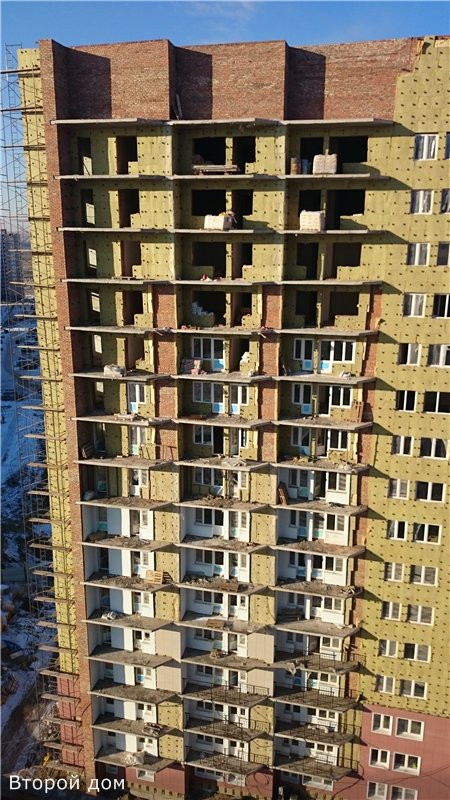

Второй дом работы практически заброшены, на фасаде "висит" один монтажник, отсутствуют окна в последних 4-х этажах вот уже 3 месяца, все "силы" на первом доме - человек 6-8 висит на фасаде, дом полностью остеклен, загоняют тепло - этажные двери поставили временные (деревянные не по размеру, а вокруг куски пенопласта и пена). Шансы сдать до 31 декабря первого дома минимальные, но сдавать его будут первым и отдельно от второго. Второй по видимости сдадут только к лету - с задержкой минимум полгода !!!
Второй дом работы практически заброшены, на фасаде "висит" один монтажник, отсутствуют окна в последних 4-х этажах вот уже 3 месяца, все "силы" на первом доме - человек 6-8 висит на фасаде, дом полностью остеклен, загоняют тепло - этажные двери поставили временные (деревянные не по размеру, а вокруг куски пенопласта и пена). Шансы сдать до 31 декабря первого дома минимальные, но сдавать его будут первым и отдельно от второго. Второй по видимости сдадут только к лету - с задержкой минимум полгода !!!
Замечательно! Хорошие новости :) Если первый корпус сдадут как надо, запустят лифт, будет устраивать отделка, то я однозначно возьму во втором корпусе квартирку... В целом проект хороший! Только все вкладывать бояться...:(
Отопление в 1-ом корпусе запустили.
