В Красноярске суд поддержал прокуратуру и признал контракт на строительство Поздеев-Центра недействительным
Будущее амбициозного проекта — общественно-культурного кластера на Предмостной площади, под вопросом: Поздеев-Центр разделил судьбу Хореографического колледжа. Арбитражный суд удовлетворил иск прокуратуры Красноярского края по аннулированию контракта на строительство Международного центра креативных индустрий.

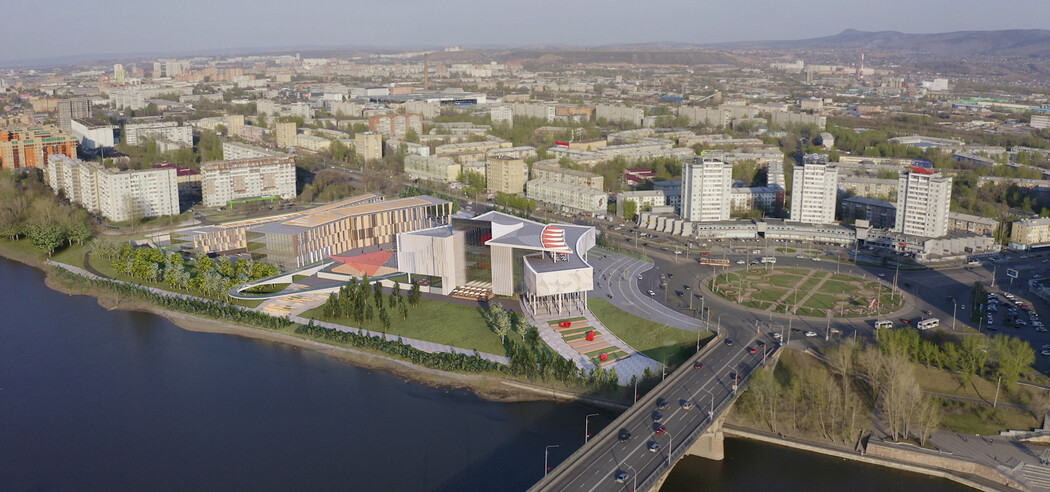

Концепция от проектной мастерской А2
Напомним, что контракт на подготовку проектной документации, выполнение инженерных изысканий и строительство нового культурного пространства на Предмостной площади был заключен с компанией «ПромСтройИнвест». Цена контракта составила 1 млрд 754 млн руб. При этом исполнитель уже получил 105 млн 282 тыс. руб. аванса.
После прокурорской проверки закупки на заключение контракта надзорный орган обратился в суд для признания сделки недействительной. Как утверждает прокуратура, госконтракт был заключен вне конкурса, а основанием для сделки стали правовые акты Правительства края.
«При таком отборе подрядчика исключена возможность конкуренции при закупках в форме электронных торгов. Более того, заключение контракта с единственным поставщиком не было связано с необходимостью защиты национальных интересов страны, срочность такой закупки не обоснована. А это означает, что правовых оснований для ограничения конкурентных процедур не было», — уточняет прокуратура края.
В суде, пишет пресс-служба Прокуратуры, ответчик возражал против иска прокурора, ссылаясь на свои полномочия заключать контракты с единственным поставщиком, минуя конкурентные процедуры. Суд выступил на стороне прокурора и взыскал с подрядчика неправомерно полученный аванс — 105,2 млн руб., проценты за пользование чужими деньгами — 16,1 млн руб., а также проценты, подлежащие начислению на сумму долга вплоть до его фактической уплаты. Решение суда в силу ещё не вступило.
Почти месяц назад аналогичная ситуация произошла и с Хореографическим колледжем — «соседом» Поздев-Центра. Сценарий тот же: прокуратура подала иск К Управлению капитального строительства за необоснованность выбора подрядчика вне конкурса. Суд также принял сторону прокурора и взыскал с компании ООО СК «Титан» полученный аванс на 28,6 млн руб., проценты за пользование 4 млн рублей и сверху докинул проценты на сумму долга вплоть до его фактической уплаты.
